Развертывание системы «TPM — Бережливое производство»

Методика развертывания системы «Всеобщее обслуживание оборудования (TPM)»

Систему «Всеобщее обслуживание оборудования (TPM)», как инструмент Бережливого производства, в основном выбирают компании, в производственной системе которых имеется большое количество основного оборудования. Чаще всего продукция на таких предприятиях производится на автоматизированных линиях.

В качестве примера можно назвать такие компании как «Балтика» (автоматические линии по производству и розливу пива), «Нестле» (автоматические линии по производству кондитерских изделий), «КАТКО» (автоматизированное производство по добыче и обогащению урана), «Белла» (автоматизированные линии по производству изделий гигиены) и другие.

Эффективность подобных производственных систем зависит в основном от 2-х факторов:

  1. От процента загрузки оборудования, которая напрямую зависит от величины спроса на готовую продукцию предприятия,
  2. Общего времени простоя оборудования по различным причинам, таким как поломки, техническое обслуживание, переналадки, настройки, ожидания и др.

В компаниях, выбравших «Всеобщее обслуживание оборудования (TPM)» в качестве основной методологии повышения операционной эффективности производственной системы, встает вопрос о стратегии и тактике ее развертывания.

Ниже приведен один из возможных вариантов развертывания системы Всеобщего производительного обслуживания оборудования (TPM), основанный на методике Японского института производственного обслуживания (JIPM).

TPM - road map

ФАЗА №1 – ПОДГОТОВКА (12 – 18 мес.)
ШАГ 1 – Извещение о решении руководства о внедрении системы TPM в компании (1 мес.)

На этом шаге важно обеспечить правильное понимание, приверженность и активное участие высшего руководства. После этого делается широкомасштабное объявление для всех сотрудников компании о начале этапа подготовки к внедрению системы ТРМ. Делаются публикации в корпоративных СМИ. При необходимости делается рассылка писем по электронной почте.

ШАГ 2 — Первоначальное обучение и пропаганда TPM (6-8 мес.)

Обучение должно быть организовано, исходя из актуальных потребностей. Для некоторых сотрудников проводится интенсивное обучение, для некоторых только общее с целью достижения понимания и вовлечения. На этом шаге важно организовать практическое обучение на основе пилотных проектов, в ходе которых разрабатываются (адаптируются) также методы обучения ТРМ. Чаще всего на этом шаге для обучения привлекаются внешние тренеры-консультанты.

ШАГ 3 — Создание организационной структуры и советов ТРМ (1-2 мес.)

На этом шаге создается необходимая организационная структура ТРМ и система советов ТРМ. Определяются зоны ответственности, полномочия, ресурсы и схемы взаимодействия.

Система советов состоит из высшего совета ТРМ и малых советов.

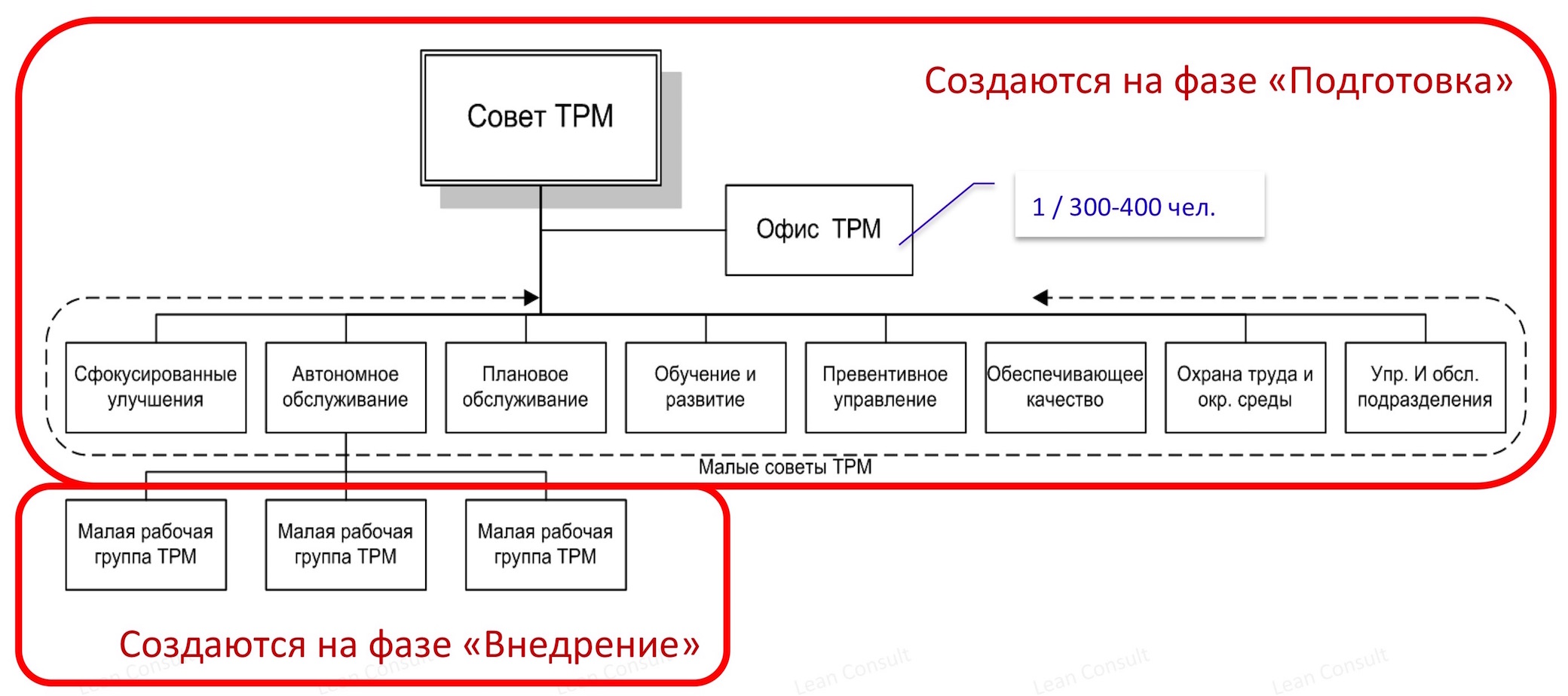

Орг. структура TPM

В высший совет входят представители высшего руководства компании. Руководит высшим советом обычно генеральный или исполнительный директор, их заместители или другой представитель высшего руководства.

Малые советы ТРМ создаются по 8-ми основным направлениям ТРМ:

  1. сфокусированные улучшения,
  2. автономное обслуживание,
  3. плановое обслуживание,
  4. обучение и развитие,
  5. управление новым оборудованием и новыми продуктами,
  6. обслуживание, ориентированное на качество,
  7. охрана труда и окружающей среды,
  8. повышение эффективности управляющих и обслуживающих подразделений.

Чаще в начале создаются малые советы только по первым 4-м направлениям. По остальным направления малые советы создаются по мере развертывания системы. В малые советы ТРМ активно привлекаются сотрудники, подготовленные на шаге №2 в ходе пилотных проектов.

Создается также офис ТРМ из расчета 1 человек / 300-400 сотрудников компании. Руководитель офиса ТРМ входит в состав высшего совета ТРМ. Основная задача офиса ТРМ – оказание методической поддержки и координация работы советов ТРМ. Обычно сотрудники офиса ТРМ освобождены от других обязанностей.

ШАГ 4 – Разработка политики и постановка целей ТРМ (2-4 мес.)

Разрабатывается политика в области ТРМ. Разрабатывается система показателей для оценки результативности и эффективности развертывания системы ТРМ. Проводится бенчмаркинг и определяются актуальные достижимые цели по компании и для каждого подразделения. Создается система мониторинга показателей и необходимые инструменты анализа.

ШАГ 5 – Разработка дорожной карты и генерального плана внедрения системы ТРМ. (2-4 мес.)

Определяются основные этапы и их результаты. Разрабатываются и согласовываются генеральные планы развертывания ТРМ для каждого подразделения.



ФАЗА №2 – ЗАПУСК (1 мес.)

На этой фазе происходит анализ результатов 1-й подготовительной фазы внедрения ТРМ и принимается решение о полном широкомасштабном внедрении системы во всей компании. Происходит широкое официальное объявление всем участникам о начале активной фазы внедрения системы ТРМ в компании. Оповещаются акционеры, все сотрудники компании, клиенты, поставщики, пресса. Проводится широкая информационная компания в корпоративных СМИ.



ФАЗА №3 – ВНЕДРЕНИЕ (12 – 18 мес.)

На этой фазе происходит детализация и выполнение планов по внедрению ТРМ во всех подразделенийях. Для реализации мероприятий плана создаются малые группы ТМР, которые и выполняют весь объем практических работ по всем направлениям.



ФАЗА №4 – ИНСТИТУАЛИЗАЦИЯ (6-12 мес.)

На этой стадии проводится стандартизация всех процессов ТРМ.

Добавить комментарий

Все об организации, управлении и развитии производственных и бизнес-систем.

Интервью и дискуссии с экспертами, обучающие видео, видеозаметки консультантов и многое другое.

<>



Звонок по России бесплатный

8 800 250 28 22

Режим работы:
Пн-Пт. 08:00 — 18:00 (Мск)



Представительство в Москве

+7 (495) 204 27 41

Режим работы:
Пн-Пт. 08:00 — 18:00 (Мск)



Звонок по Skype

lean.consult

Режим работы:
Пн-Пт. 08:00 — 18:00 (Мск)



ОБРАТНЫЙ ЗВОНОК

Режим работы:
Пн-Пт. 08:00 — 18:00 (Мск)
